初石駅について

このページの情報をXでポストできます
このページの情報をフェイスブックでシェアできます
このページの情報をラインでシェアできます

ページ番号1017232  更新日 令和7年11月18日

印刷大きな文字で印刷

自由通路と橋上駅舎が完成します!!

令和7年12月21日供用開始

初石駅施設整備事業において、かねてより整備してまいりました自由通路と橋上駅舎が供用開始となります。

日時:令和7年12月21日(日曜日) 始発電車から

12月21日(日曜日)以降は、橋上駅舎をご利用ください。(既存駅舎は閉鎖)

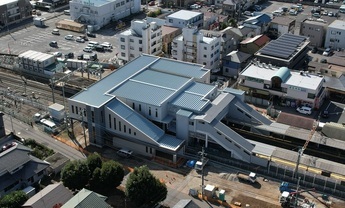

駅東側外観251117-2
        外観(東側)
自由通路251117
       自由通路

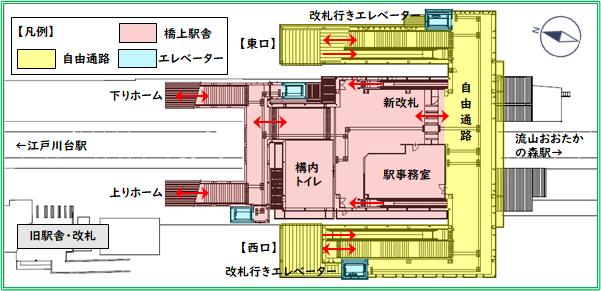

新平面図2251117
平面図

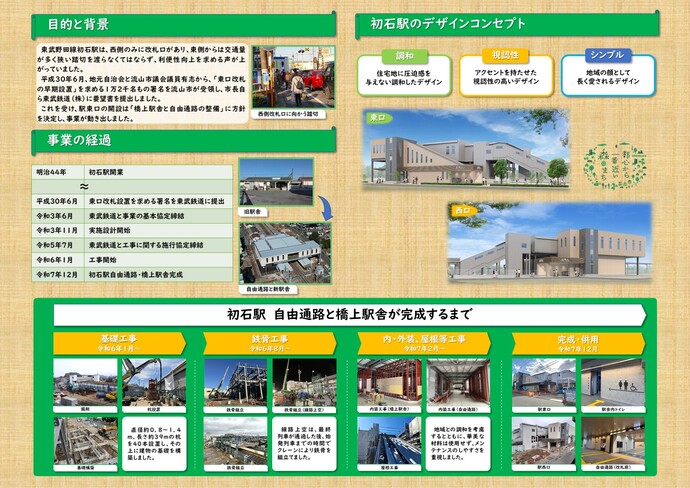

初石駅施設整備事業の概要について

 東武野田線初石駅は、西側のみに改札口があり、東側の住民は、交通量が多く狭い踏切を渡らなくてはならず、利便性向上を求める声が上がっていました。

 平成30年6月、地元自治会と流山市議会議員有志から、「東口改札の早期設置」を求める1万2千名もの署名を流山市が受領し、市長自ら東武鉄道株式会社に要望書を提出しました。

 その後、東武鉄道株式会社と協議を重ね、駅東口の開設は「自由通路と橋上駅舎の整備」に方針を決定し、事業が動き出しました。

事業経過

年月日 内容

平成28年8月28日

住民との意見交換会

平成29年2月5日

住民との意見交換会

平成30年2月3日

住民との意見交換会

平成30年6月22日

住民等から初石駅東口改札の早期設置を求める署名受領

平成30年6月26日

市から東武鉄道株式会社に署名の内容を反映させた要望書を提出

平成30年9月29日

住民との意見交換会

平成31年4月1日

基金積立に係る寄附募集開始

平成31年4月1日

基本調査業務委託締結

令和元年12月24日

基本設計業務委託締結(橋上駅舎・自由通路・東口駅前広場)

令和2年3月27日

地質調査業務委託締結

令和2年7月26日

住民との意見交換会

令和3年5月26日

西口駅前広場基本設計業務委託締結

令和3年6月28日

東武鉄道株式会社と橋上化および自由通路整備に関する基本協定締結

令和3年11月29日

東武鉄道株式会社と橋上駅舎および自由通路整備に伴う実施設計に関する協定締結

令和4年1月6日

東口駅前広場実施設計業務委託締結

令和4年1月19日

支障物件調査業務委託締結

令和4年3月12日

住民との意見交換会

令和5年1月18日 西口駅前広場ほか実施設計業務委託締結
令和5年7月20日

東武鉄道株式会社と橋上駅舎および自由通路整備工事に関する施行協定締結

令和5年7月30日 住民との意見交換会
令和6年1月29日 自由通路および橋上駅舎工事の着工
令和7年12月21日(予定) 自由通路および橋上駅舎の供用開始





ご意見をお聞かせください

このページに問題点はありましたか?
(複数回答可)


このページに関するお問い合わせ

まちづくり推進部 まちづくり推進課
〒270-0192 流山市平和台1丁目1番地の1 第1庁舎3階
電話:04-7150-6090 ファクス:04-7158-9777
お問い合わせは専用フォームをご利用ください。
